La Tour d’Aigues4 – 8,2 kWc

Le quatrième chantier à La Tour d’Aigues (84240) pour la pose des modules photovoltaïques a été réalisé le mercredi 26 février 2025. Le chantier avait été très bien préparé avec les crochets et les rails en place sur le toit, ainsi que l’onduleur et les coffrets dans le sous-sol, et les câbles tirés entre les deux.

La mise en place des panneaux s’est fait sur deux toits, un sur le toit Est et l’autre au centre, mais tous les deux orientés vers l’ouest. 8 adhérents de l’association ont participé à la pose des modules. La mise en service de l’onduleur Fronius Primo 6.0 a été faite dans la foulée, et l’installation a commencé à produire le jour même.

Installation photovoltaïque

  • Dimensions des toits : Des parallèlogrammes qui obligent de mettre des modules différents
  • Dimensions du champ PV : 11.9 x 3,7 m et 4.3 x 3,7 m
  • Orientation : 14 et 59° Ouest
  • Inclinaison : 17° ( 30% )
  • Modules PV : 18 modules Voltec (France), 10 VSMP de 500 Wc et 8 VSMS de 400 Wc (total : 8200 Wc)
  • Support des modules : Rails K2 Singlerail sur tirefonds fixés sur les chevrons en doubles rangées
  • Disposition : 2 lignes de 4 et 5 modules en portrait (2L4C + 2L5C)
  • Onduleur : Fronius Primo 8.2-1 en monophasé
  • Branchement DC : 2 chaînes de 8 et 10 modules avec câbles de 6 mm²
  • Coffrets : DC avec parafoudres et disjoncteur différentiel 30 mA
  • Passerelle de communication : Smart Meter monophasé
  • Câbles : AC 3 x 6 mm² et 16 mm² pour le câble de terre des parafoudres
  • Contrat avec EdF-OA : Autoconsommation

Photos de la mise en place des modules à La Tour d’Aigues le 26 février 2025

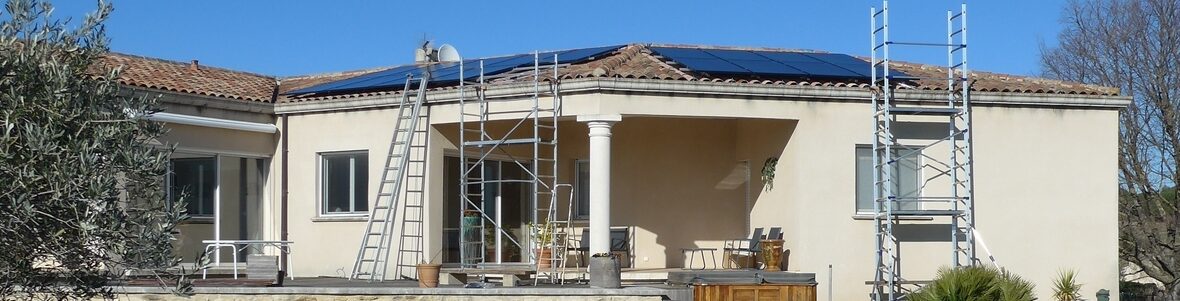

previous arrowprevious arrow
LaTourd’Aigues4-01

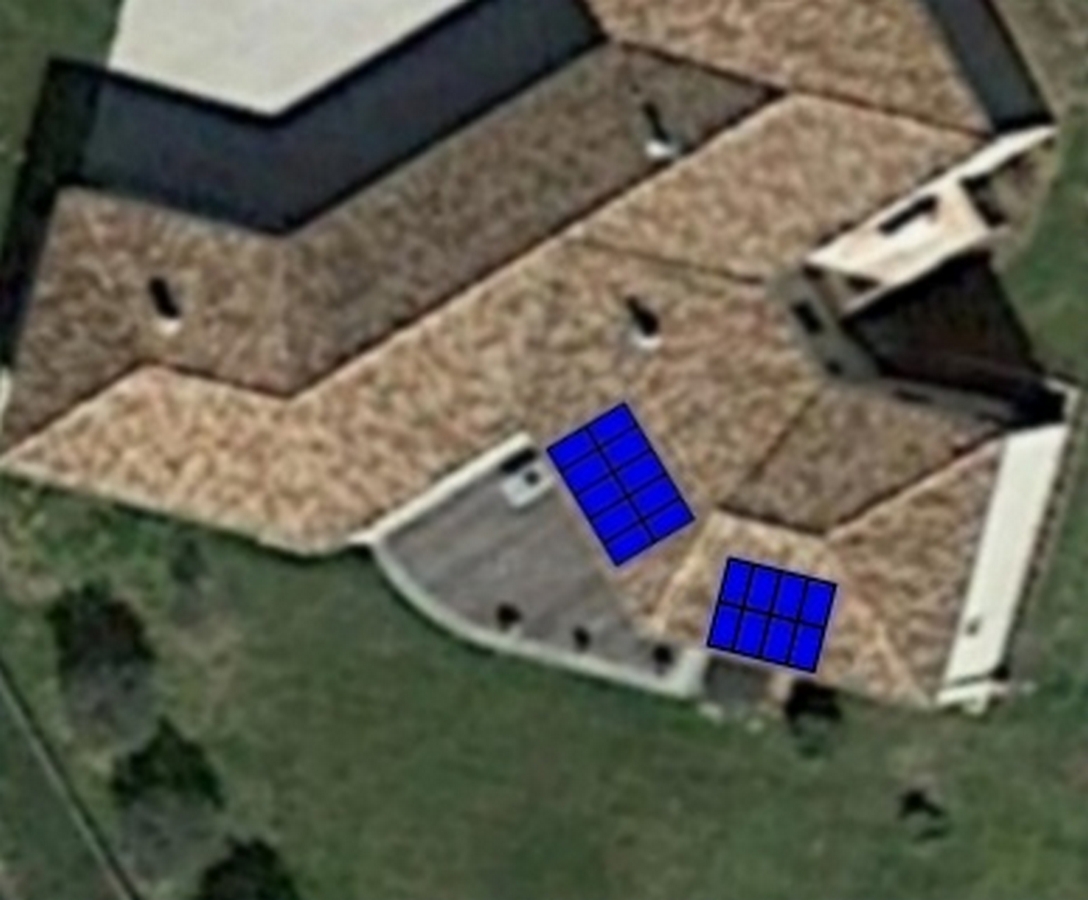

Le chantier à réaliser sur deux toits

LaTourd’Aigues4-02

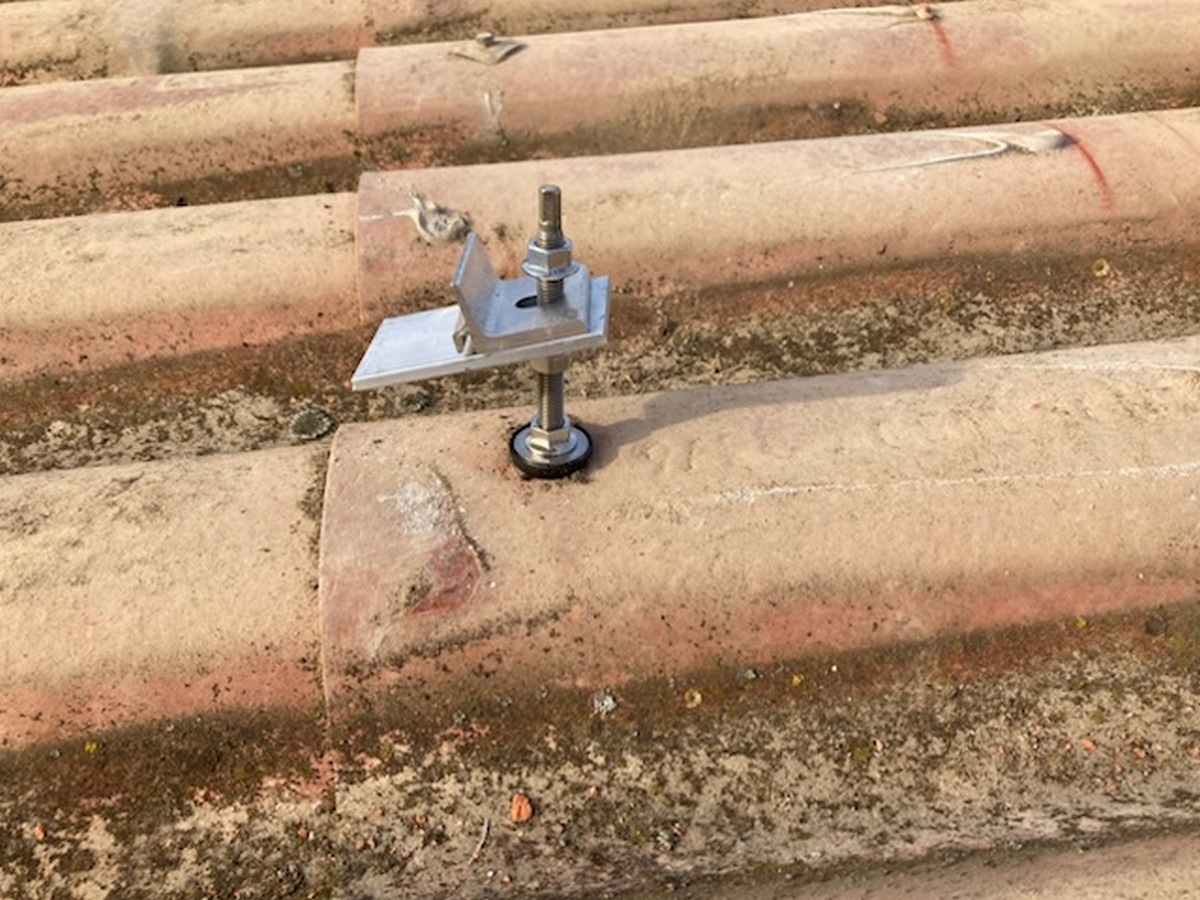

Détail des fixations sur la PST à la place des tirefonds existants

LaTourd’Aigues4-03

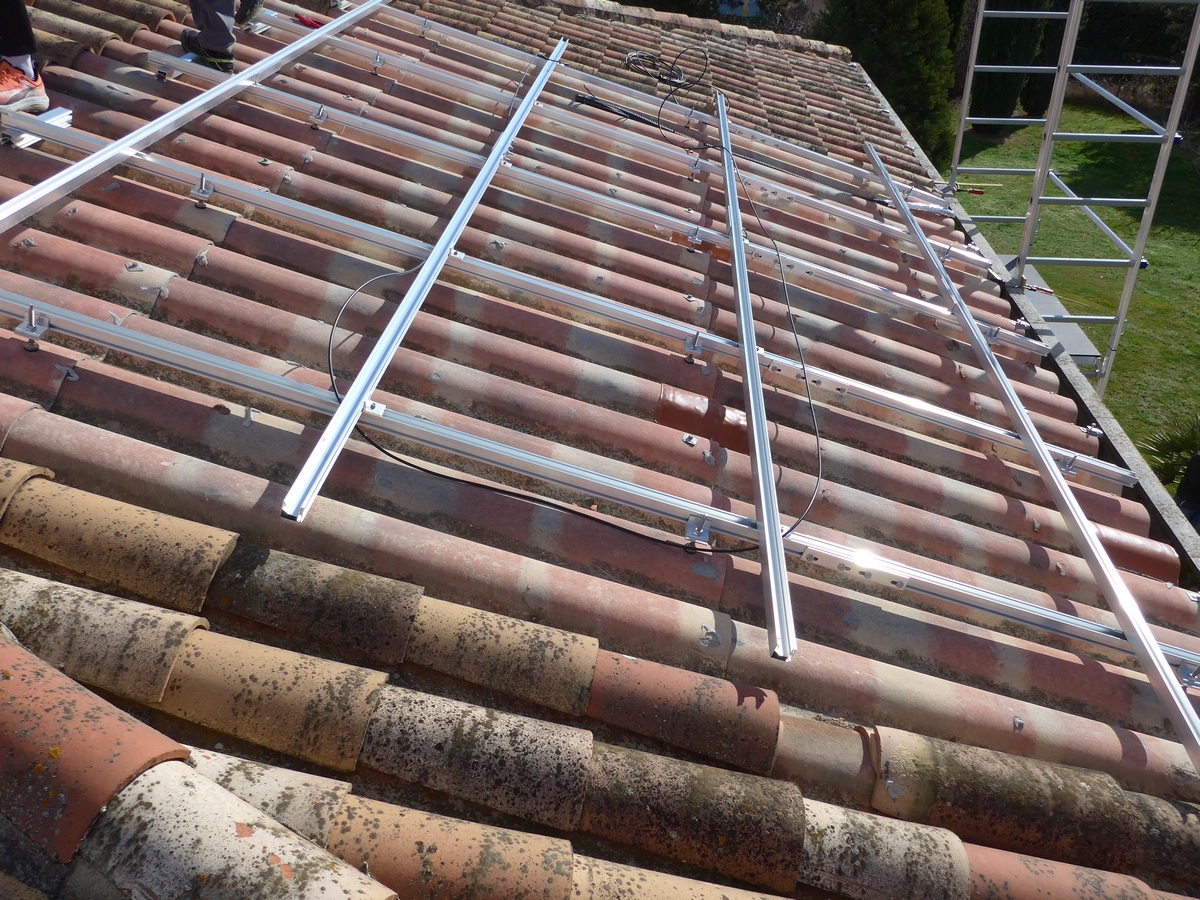

La double rangée de rails sur le champ Ouest

LaTourd’Aigues4-04

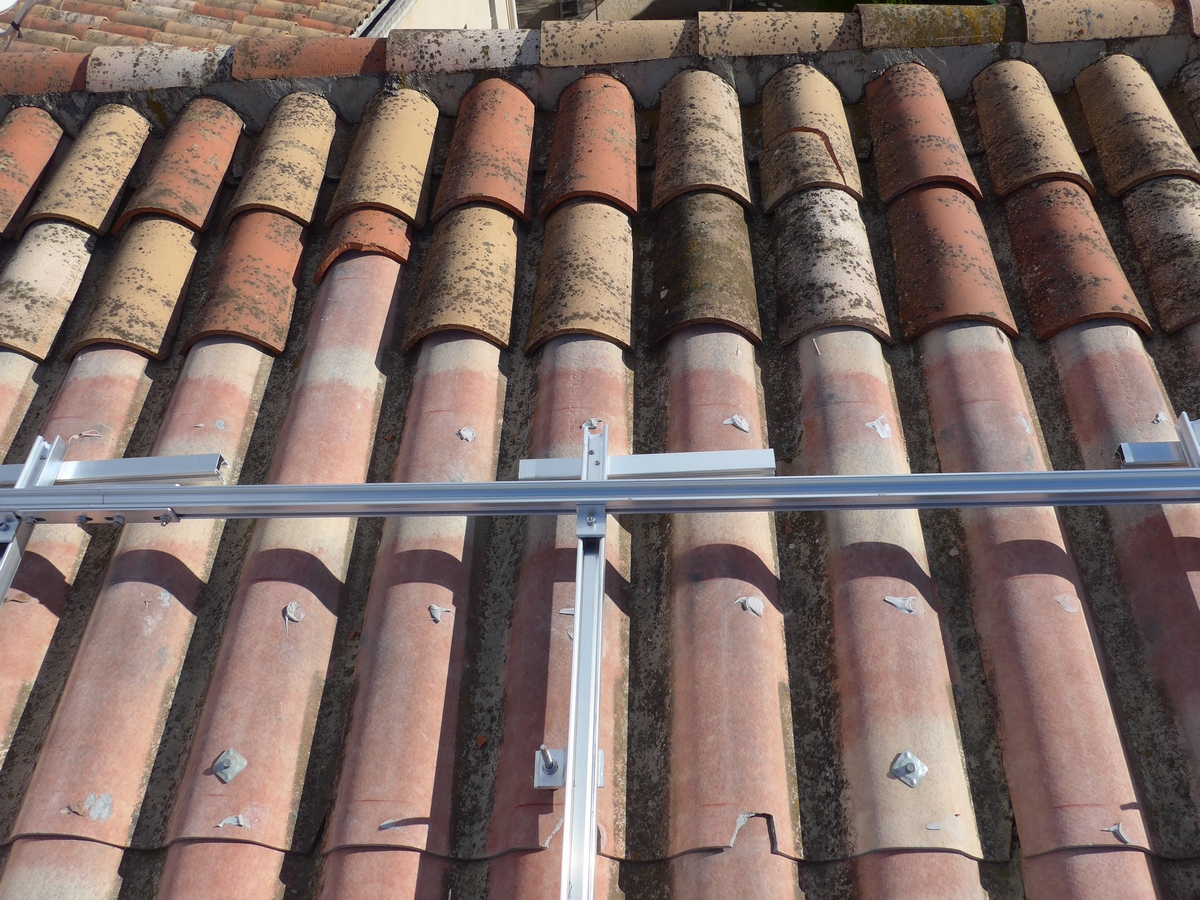

La double rangée de rails sur le champ Est

LaTourd’Aigues4-05

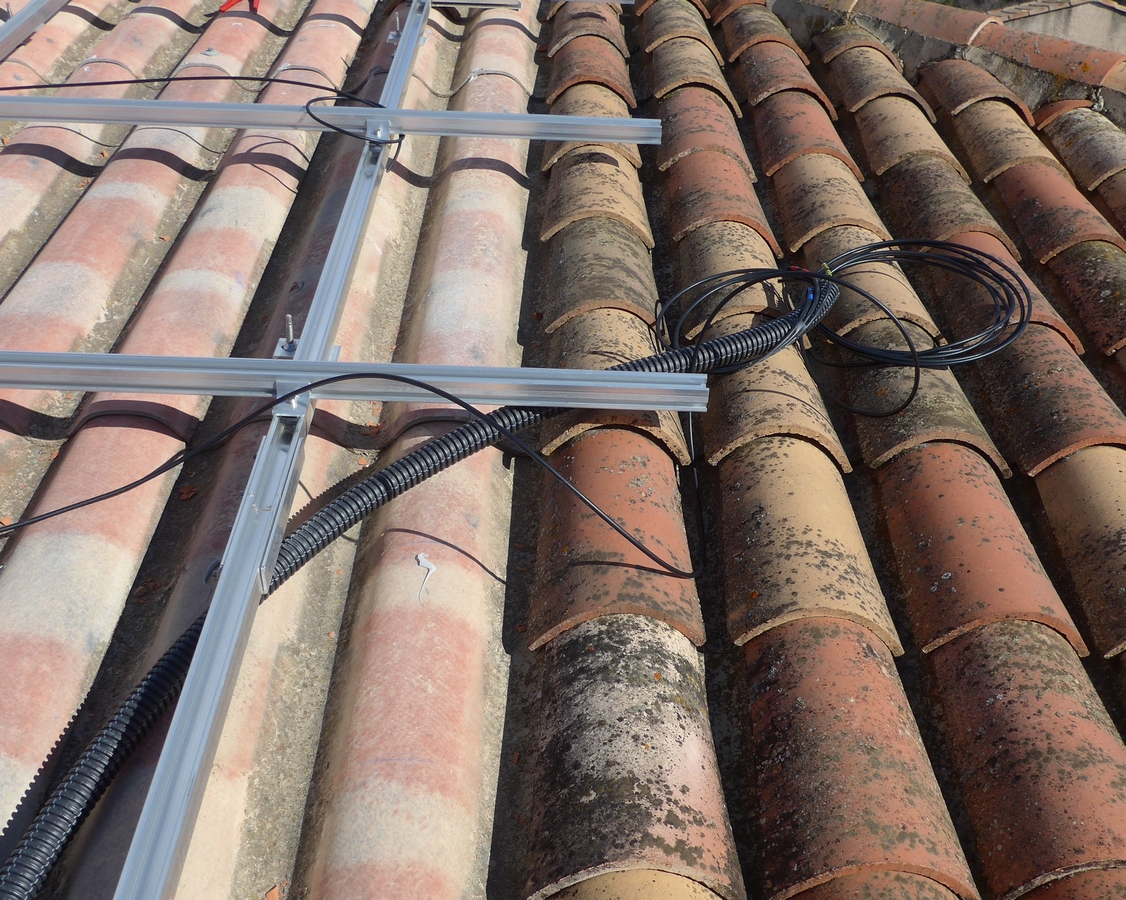

Détail de la double rangée de rails

LaTourd’Aigues4-06

Pose des câbles en attente

LaTourd’Aigues4-07

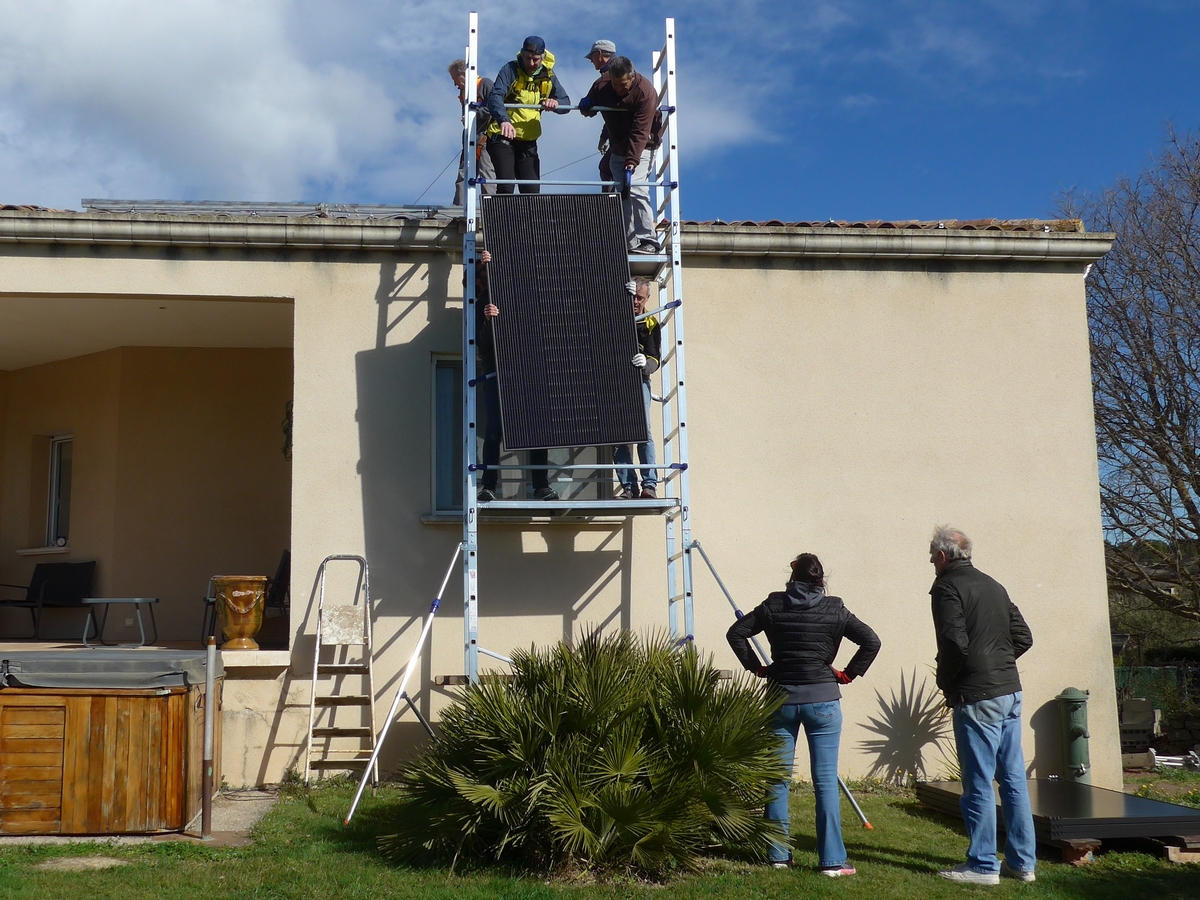

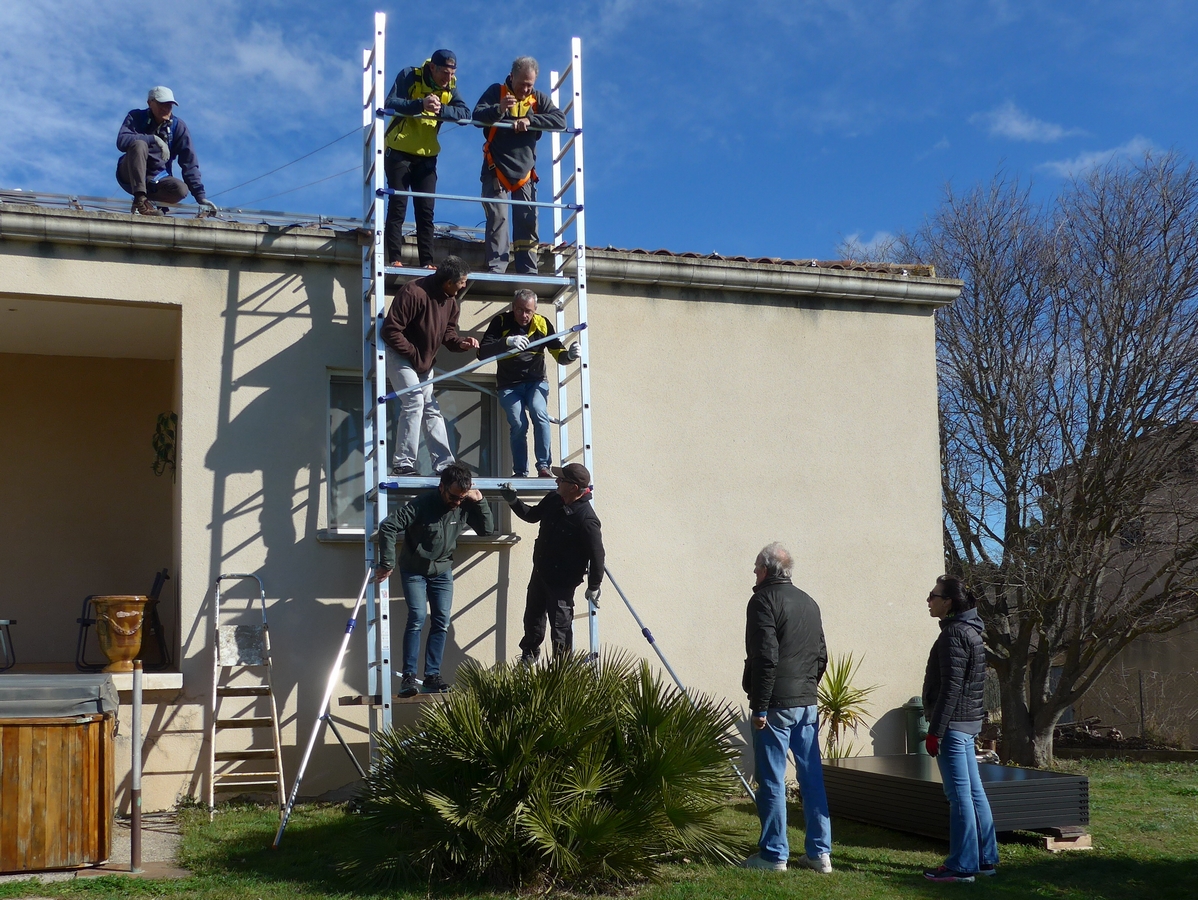

Mise en place de l’équipe dans l’échafaudage

LaTourd’Aigues4-08

La montée des modules dans l’échafaudage

LaTourd’Aigues4-09

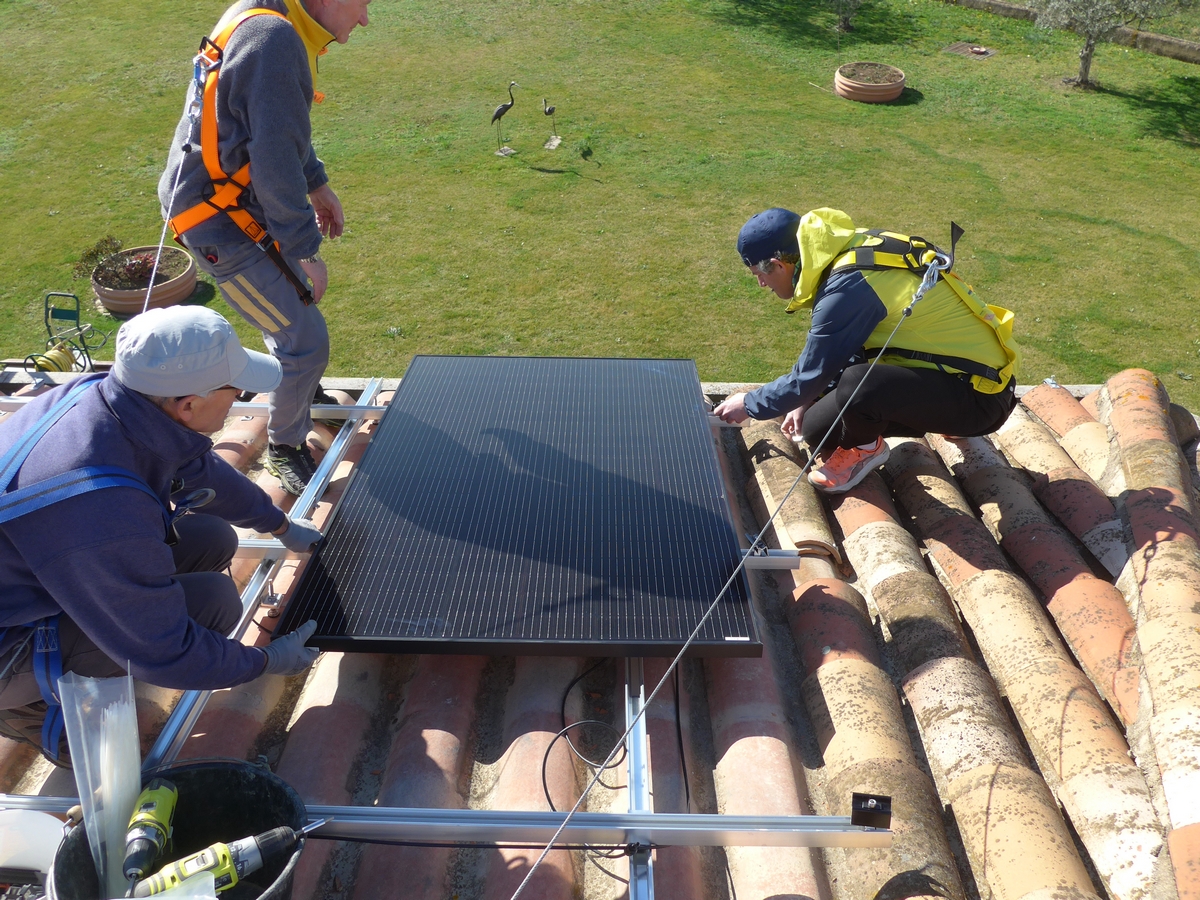

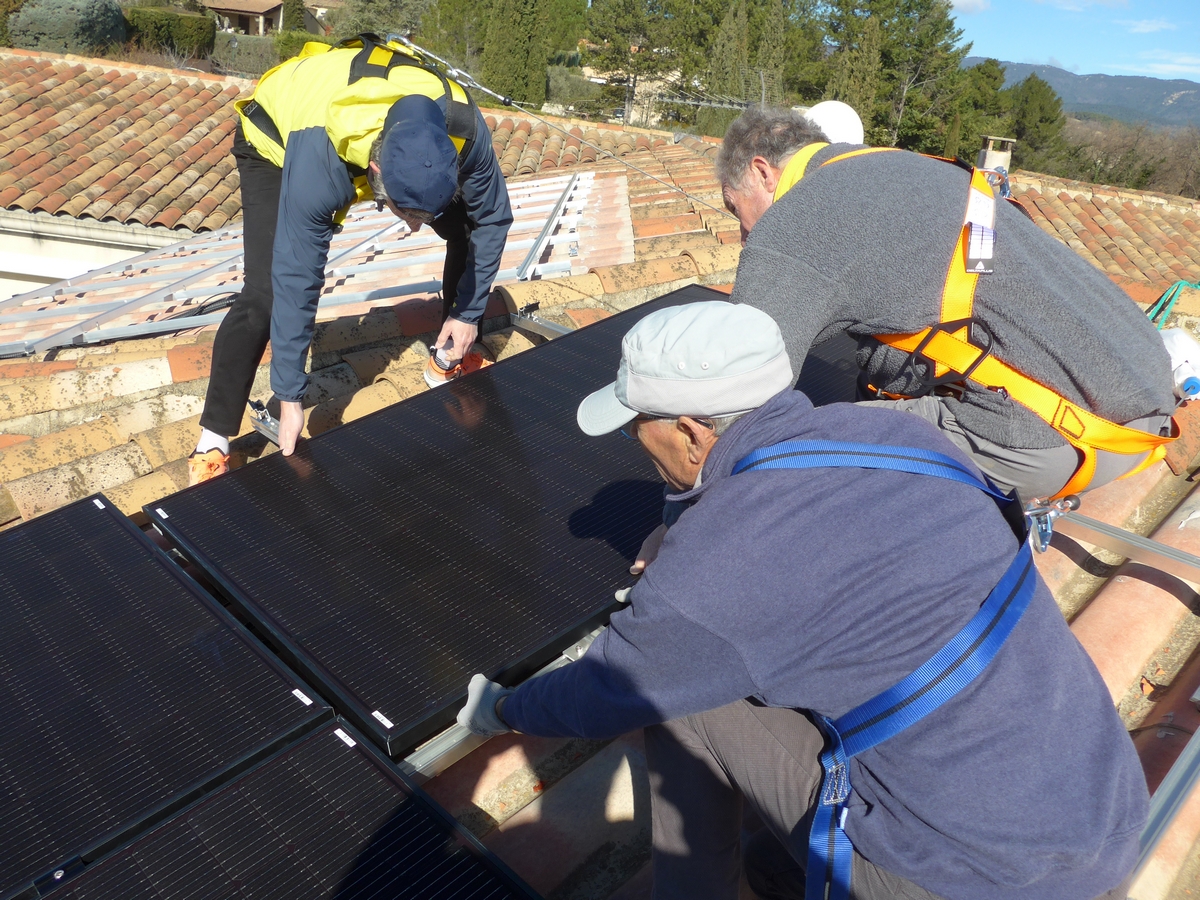

Mise en place du premier module Voltec

LaTourd’Aigues4-10

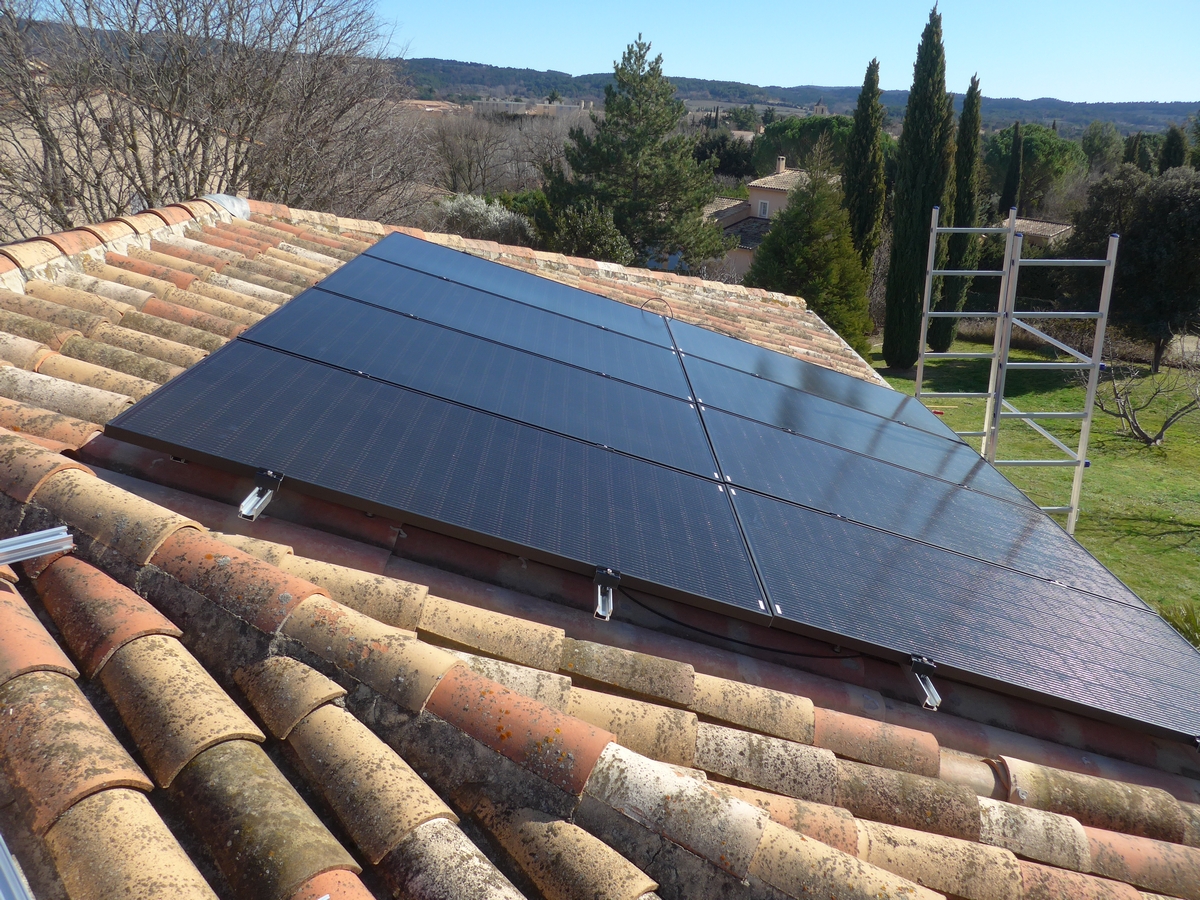

La pose des panneaux se poursuit

LaTourd’Aigues4-11

La pose du champ Est est terminée

LaTourd’Aigues4-12

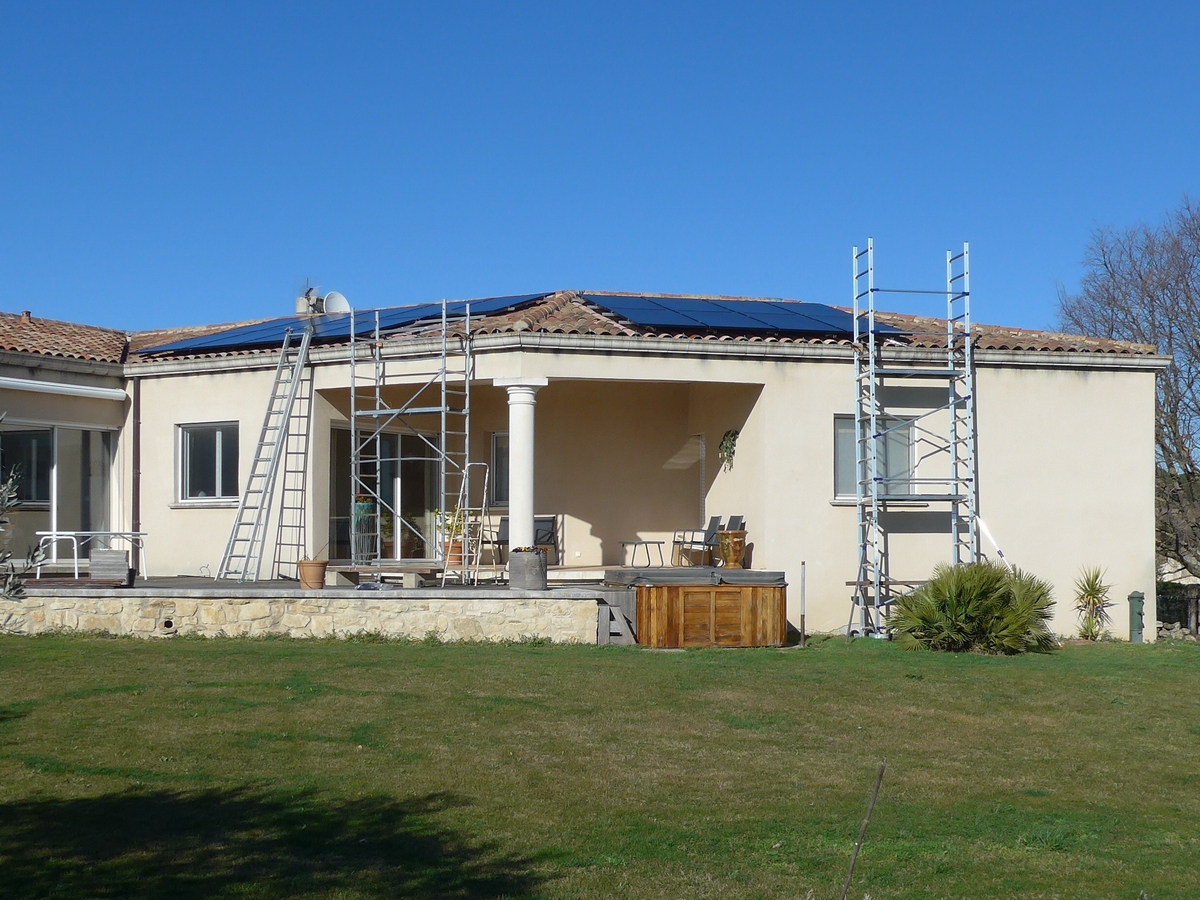

Dans le transport, le dernier panneau a été détruit

LaTourd’Aigues4-13

Les modules Voltec 400 et 500 Wc sont en place

LaTourd’Aigues4-14

Le socle de l’onduleur Fronius 8.2-1 et le coffret AC

LaTourd’Aigues4-15

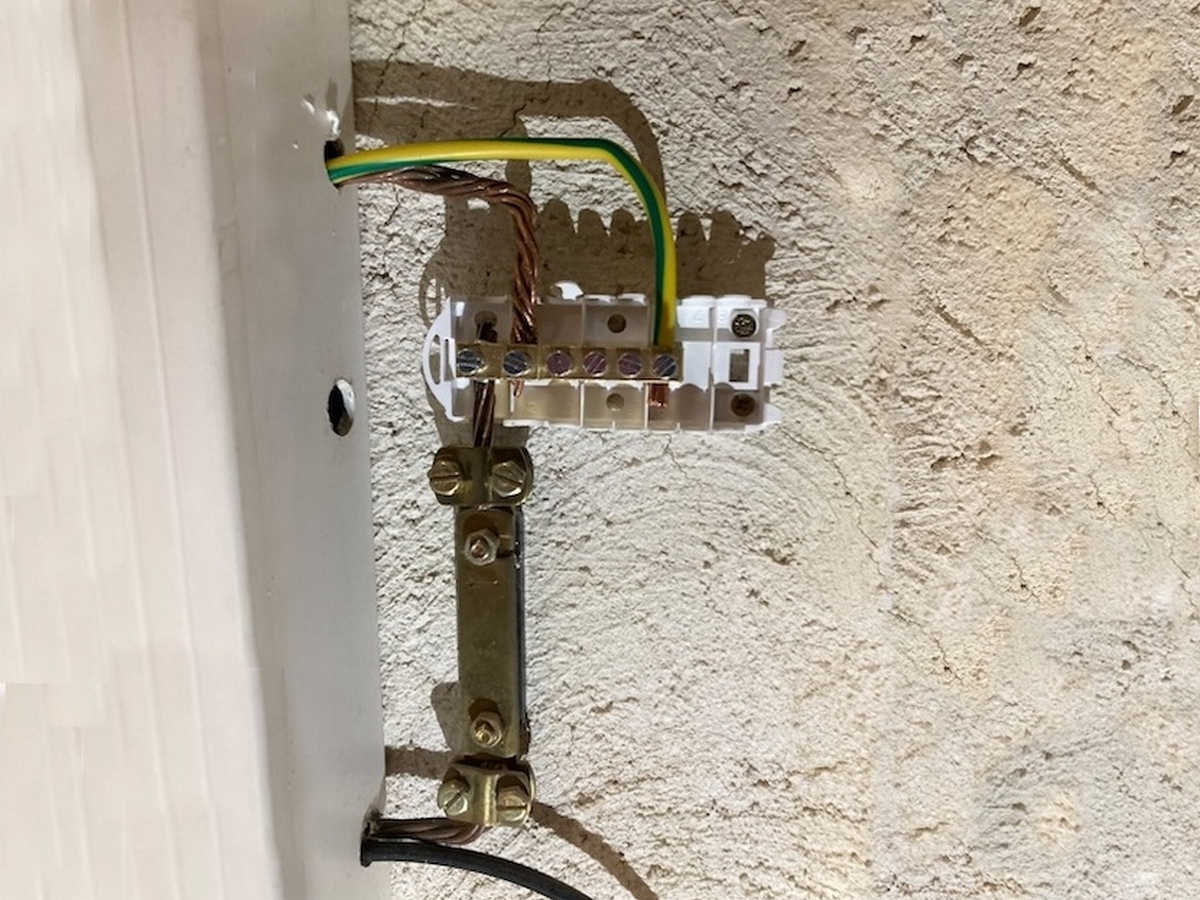

Le raccordement sur la barrette de terre

LaTourd’Aigues4-16

Et pour terminer le chantier, l’instant de convivialité
